钻芯法在施工时的应用

文章来源: 发布时间:2024-01-11 00:00:00

1.工程概况

项目排洪沟及雨水收集池工程雨水收集池标段需进行防渗帷幕的设置,在正式工程之前,按设计要求进行试验段施工和检测。试验段场地内土质为砂性土(细中砂)。防渗帷幕采用水泥土搅拌桩法,分为4个试验段,试验段长度均为5m,桩径均为500mm。第1段桩长6m,两搅两喷,双排布桩,水泥掺量18%,膨润土掺量7%,水灰比0.9;第2段桩长6m,一搅两喷,双排布桩,水泥掺量20%,水灰比0.9;第3段桩长6m, 一搅两喷,双排布桩,水泥掺量25%,水灰比0.9;第4段桩长12m, 一搅两喷,双排布桩,水泥掺量22%,水灰比0.9。

检测要求:进行桩身钻孔取芯,检验桩长、桩身质量、水泥土的强度、渗透系数

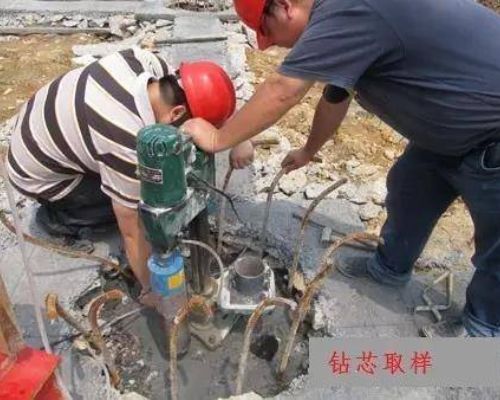

9c90eeda34ac40a1af76dbdb0ddd07af (1).jpeg

2.1 检测数量

根据设计要求,结合实际工程特点,拟定检测数量如下:钻芯:每段钻2个孔,共8个孔;每段取2组渗透和1组抗压芯样试件,分别进行14d渗透、28d渗透和28d抗压强度室内试验,试验样品要加强室内养护。

2.2 检测设备:XY-1型钻机1台,双管单动钻具,钻杆直径50mm,钻头直径91mm;切割机;渗透仪;路材仪等。

钻孔取芯:采用XY-1钻机钻取,4个试验段每段钻取2个孔,共8个孔,钻孔深度超过设计桩长0.5~1.0m。钻进过程中,设备安装应稳固,底座水平,钻机立轴中心、天轮中心与孔口中心必须在同一铅垂线上。钻芯孔垂直度偏差不大于0.5%,钻进过程中,钻孔内循环水流不得中断,根据回水含砂量及颜色调整钻进速度。钻取的芯样应由上而下按回次顺序放进芯样箱中,并留取照片。据此判断桩长及桩身质量。

试件加工:4个试验段每段取2组试件做渗透试验,1组试件做抗压试验 ,共计12组。芯样在桩长中部截取,每组芯样制作3个试件,锯切后采用水泥净浆补平,试验前进行水养护。

室内试验:对预定的试件分别进行14d渗透、28d渗透和28d抗压强度室内试验。

3.结  语

防渗帷幕实体检测结果表明:(1)本场地内的水泥土搅拌桩施工质量较好,桩长均达到设计要求,桩身质量完好,防渗效果可以达到设计要求,并且水泥土抗压强度较高。该施工工艺适合于本场地。(2)为达到预期的施工效果,施工时应保证桩径、桩长及桩间搭接长度,严格按设计的水泥掺量和配比进行施工。(3)设计人员可根据工程的可靠性要求合理选择水泥掺量及配比。

岩土工程具有理论体系不够成熟、地质条件的多变性和复杂性、岩土参数取值困难等特点,不同场地、不同环境甚至不同时间的施工效果具有很多的不确定性,往往需要采用试验段来验证设计方案的适用性及可靠性,因此,试验检测工作在岩土工程领域中地位显得尤为突出,扮演着重要角色,是岩土工程中必不可少的手段和环节。

各类地基处理工程都有隐蔽性、复杂性、重要性的特点,由于地基处理不好导致的工程事故和造成的经济损失不胜枚举,地基处理的效果直接关系到工程总体质量、工程正常使用和各相关单位经济利益。工程技术人员应对试验检测工作在岩土工程中发挥的重要作用形成充分的认知和足够的重视,开展信息化设计和施工;试验检测单位必须本着实事求是的态度,采取科学合理的试验检测方法对岩土工程的实际状况做出科学正确的判断,为设计、施工及竣工验收提供充分的依据。
