搜索

案例展示

市政工程 公路工程 工程检测 工程咨询 水运工程

海洋馆幕墙质量检测

房屋结构及检测原因:为一栋2层钢筋混凝土结构房屋,建筑总高度约为13m,总建筑面积为2000m2,该海洋馆外立面采用倒锥型铝板幕墙进行装饰,截止现场检测开始当天仍未竣工。为了解该幕墙目前存在铝板安装错位、胶缝过大等情况,特对此建筑进行安全检测并对结论给出相关建议。

检测内容:

(1)幕墙结构设计及施工控制资料调查;

(2)幕墙龙骨布置情况调查与复核;

(3)幕墙构件节点连接情况调查;

(4)幕墙斜撑变形测量;

(5)幕墙外观质量状况检查、硅酮密封胶施工质量检测;

(6)分析评估;

(7)给出结论及建议,出具幕墙质量检测报告。

检测依据:

(1)《建筑结构检测技术标准》;

(2)《建筑幕墙工程检测方法标准》;

(3)《建筑变形测量规范》;

(4)《玻璃幕墙工程技术规范》;

(5)委托方提供的其他相关资料。

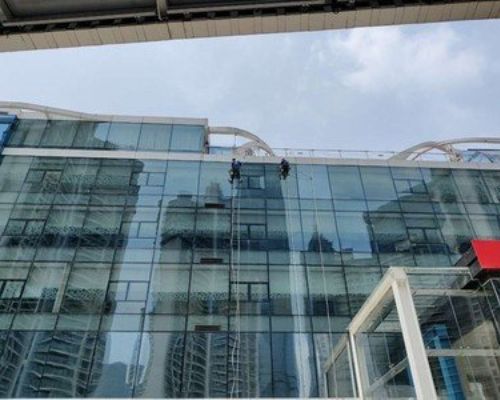

海洋馆 (1).jpg

判断依据:

(1)《建筑装饰装修工程质量验收规范》;

(2)《金属与石材幕墙工程技术规范》;

(3)《硅酮建筑密封胶》;

(4)《建筑幕墙》;

(5)《钢结构设计标准》;

(6)《钢结构工程施工质量验收标准》;

幕墙结构设计及施工资料调查复核:现场对受检幕墙的相关施工资料进行了调查查阅。经查阅相关报告,受检铝板幕墙所采取的钢材涂层厚度、钢材力学性能、焊缝质量、锚栓后锚固质量及硅酮胶的相容性、剥离性试验均满足规范和设计要求。

幕墙龙骨布置情况调查与复核:受检铝板幕墙龙骨布置方式均与设计图基本一致。

幕墙节点连接情况调查与复核:受检幕墙面板与龙骨间采用铆钉连接,龙骨间采用焊接或螺栓连接,龙骨通过后置埋件与主体结构相连,节点构造做法与设计基本相符。

幕墙损伤情况检查结果:

(1)受检幕墙多处铝板面板接缝高低差大于规范要求,铝板安装多处存在明显错缝现象,胶缝表面不平整、起鼓现象,不满足规范,受检幕墙面板局部胶缝宽度较大,部分连接角码安装和图纸不符,部分面板与横梁无法连接。

(2)受检幕墙部分后置埋件锚栓缺失,部分主、次龙骨连接处脱开,连接角码与龙骨焊接处焊缝不饱满,龙骨与预埋板连接处焊缝不饱满。

分析评估:

(1)施工资料表明,受检铝板幕墙所采取的钢材涂层厚度、钢材力学性能、焊缝质量、锚栓后锚固质量及硅酮胶的相容性、剥离性试验均满足规范和设计要求。

(2)受检铝板幕墙龙骨布置情况与设计图基本一致;受检幕墙面板与龙骨间采用铆钉连接,龙骨间采用焊接或螺栓连接,龙骨通过后置埋件与主体结构相连,节点构造做法与设计基本相符。

(3)幕墙完损状况检测表明,受检幕墙多处铝板面板接缝高低差大于规范要求,铝板安装多处存在明显错缝现象,胶缝存在表面不平整、起鼓现象,局部胶缝宽度较大,部分连接角码安装和图纸不符,部分面板与横梁无法连接,部分后置埋件锚栓缺失,部分主、次龙骨连接处脱开,连接角码与龙骨焊接处焊缝不饱满,龙骨与预埋板连接处焊缝不饱满,均需按设计图纸进行处理。

(4)幕墙斜撑变形测量结果表明,所受检构件的安装角度均与设计不符,且不满足《金属与石材幕墙工程技术规范》规范要求,需对斜撑角度进行调整。

处理建议:

(1)对幕墙斜撑安装角度进行调整,使之满足设计及规范要求。

(2)对于目前存在的多处外观质量缺陷,需进行整改,以满足后续使用要求。

(3)建议处理过程中,合理安排工序,消除安全隐患,并尽量减少对周边环境的污染及其他影响。

(4)建议和设计单位加强沟通,及时与设计单位交换意见。

COPYRIGHT © 上海华谨科技集团

沪ICP备19024334号-8

地址:上海宝山区 联系电话:温经理15021132465
